合川西环开工到建设几年了目前还没进行全面拆迁工作.
官方回复2026年能通车.之前问政2025年2月才能资金到位.什么工程能在一年能在短时间一个没有全面开工的高速路完工.完全回复前后矛盾.
希望官方给一个准确的答复.拆迁资金多久到位.
多久能完工建设
已受理 已转交 已回复 已解决
一、目前项目总体推进情况。该项目已由项目公司组织资金完成投资约11.15亿元(约占总投资的27%)。征拆工作方面:已到位征地拆迁资金2.85亿元,前期项目控制性工程所需的1300亩土地已完成征用并交付使用,控制性工程红线内拆迁工作已完成。工程实体进度方面:临时驻地及场站建设已全部完成。合安高速跨线桥已完成。全线桥梁桩基完成率约58%;桥梁下部构造完成约20%,其中:小安溪大桥完成约70%;金沙涪江特大桥90%。

二、关于后续资金到位时间的问题。根项目公司反馈,后续项目投入所需的银行贷款资金,目前正在与贷款银行交涉完善贷款审批程序,预计2025年2月到位。

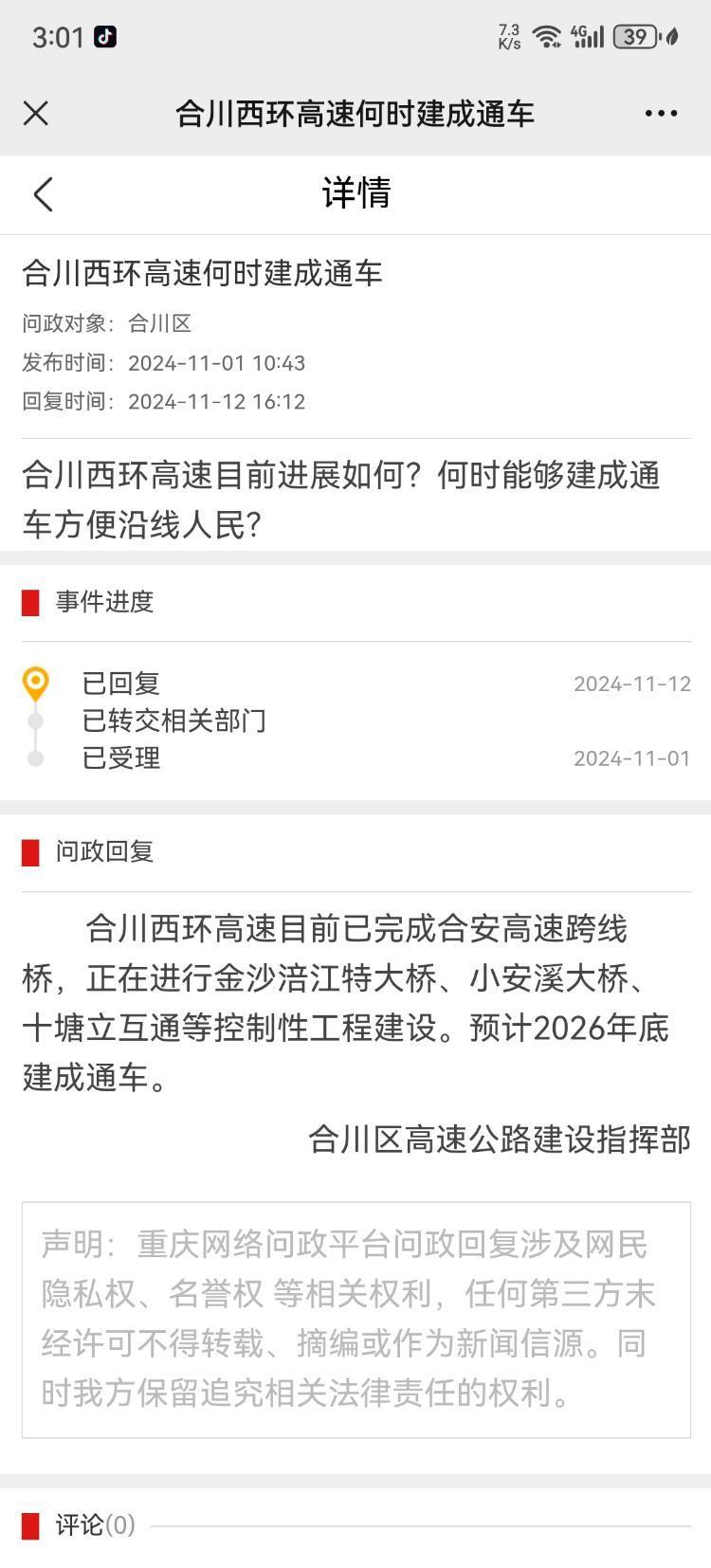

三、关于项目建成时间的问题。根据目前项目工程完成及后续资金到位情况,项目计划2025年初陆开展其余路线红线内征拆工作,同时全面开工的路基土石方、涵洞、防护工程等土建施工,路基工程主体计划于2025年四季度陆续交付路面施工。计划2026年完成路面工程,同时陆续开工完成机电、交安、绿化等工程。由于制约工期关键控制性工程(跨江特大桥、互通立交等)已完成约90%,其余的路基、路面等土建工程,资金到位后,立即开展征拆工作,按期实现全面开工,将通过增加作业面、加大机械设备及人力投入等措施,加快工程进度,该项目可实现2026年底主体工程完成的目标。当然资金到位时间、极端天气、征拆困难问题及交工验收程序等不可控因素影响,项目完全建成及通车时间也可能延后到2027年。
我们将克服不利因素影响,督促项目公司加大全面投入,加快工程进度,力争早日实现通车。(合川区高速公路建设指挥部 81660803)
区高指部
